相信很多朋友都遇到过以下问题,就是Excel制作完整甘特图的方法步骤。针对这个问题,今天小康教程小编就搜集了网上的相关信息,给大家做个Excel制作完整甘特图的方法步骤的解答。希望看完这个教程之后能够解决大家Excel制作完整甘特图的方法步骤的相关问题。
大家知道Excel怎么制作完整甘特图吗?下文小编就带来Excel制作完整甘特图的方法步骤,一起来看看吧!
Excel制作完整甘特图的方法步骤

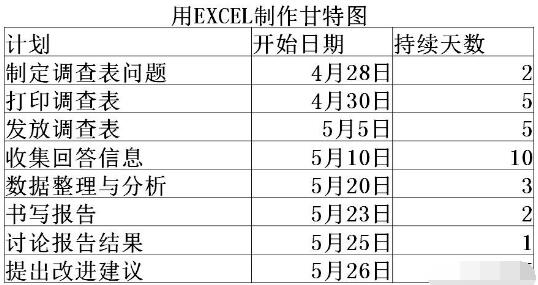

1、制作作业进度表

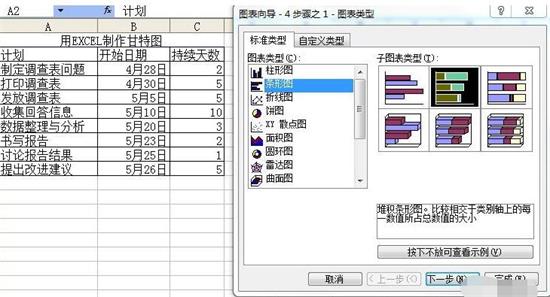

2、用EXCEL启动图表制作向导程序。选中计划与开始日期两列,点“插入”上的“图表”中的“条形图”。

3、生成初始图。一直点击到完成为止。

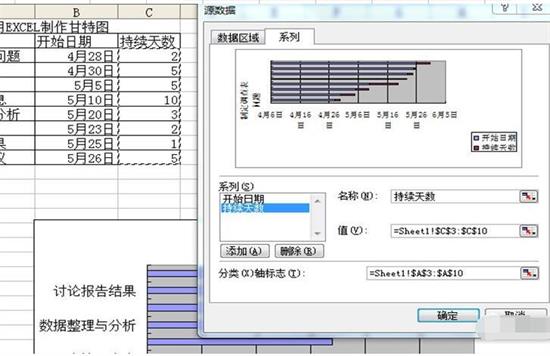

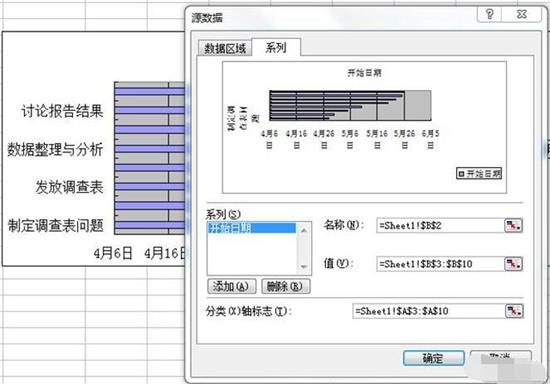

4、修改图表,添加“持续天数”。右击蓝色条状图,选“源数据”中的“系列”,点“添加”,名称为“持续天数”,点“值”,选持续天数值。

5、生成初始甘特图。点“完成”后生成初始甘特图。

6、反转图表。反转“Y”轴,双击图表中的“Y”轴坐标,勾选“分顺次序反转”选项。

7、修改初始甘特图

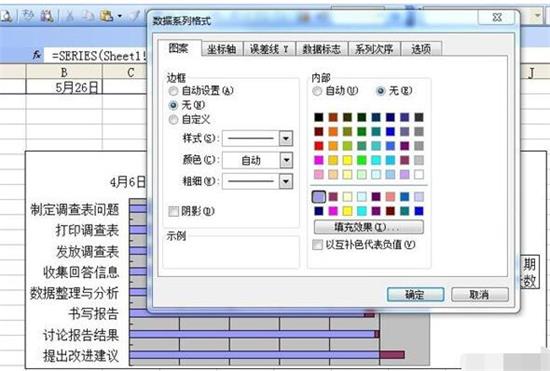

(1)隐藏蓝色条形图,点中蓝色条形图,右击,选“数据系列格式”,“边框”和“内容”均选“无”。

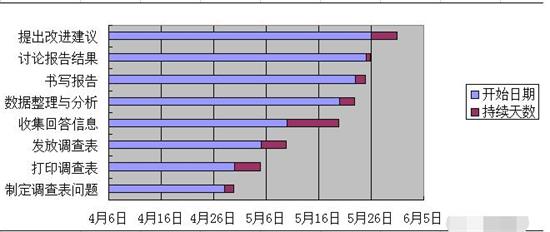

点击“确定”后得到下图:

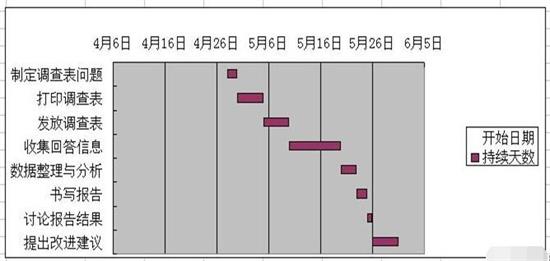

(2)调整X轴的坐标,以适应平常进度的尺度习惯。点击”X”轴,选“坐标轴”格式中的“刻度”,修改“最小值”和“最大值”。

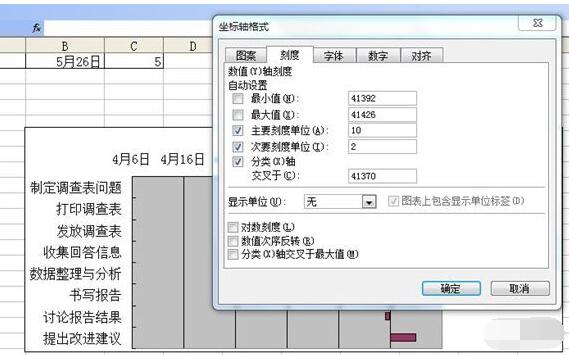

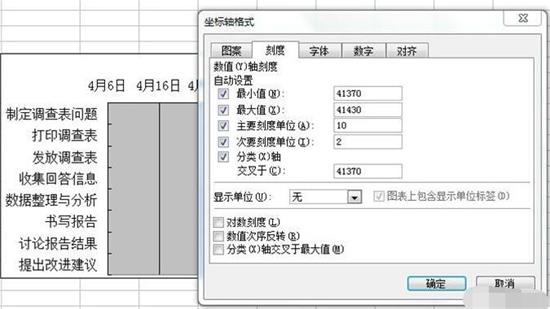

目前的最小值为41370,对应的日期是4月6日,要将起始日期调整为4月28日,需要加22,即为41392,同理,最大值由41430调整为41426。

点击“确定”得到下图:

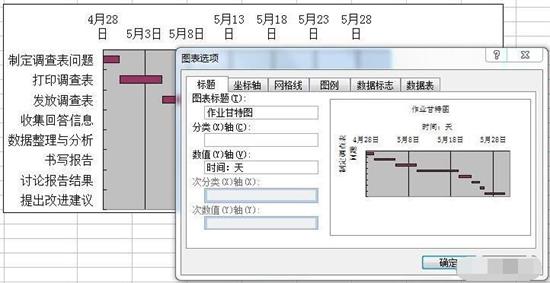

(3)去掉“图例”,右击“图例”点“清除”。右击图表,选“图表选项”中的“标题”,填入“作业甘特图”,在“数值Y”轴上填写“单位:天”。

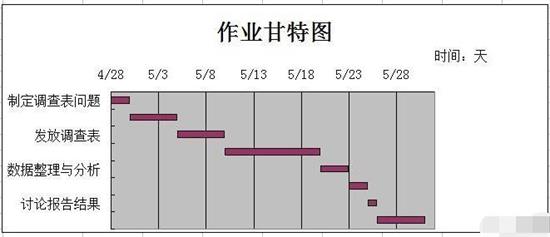

点“确定”后得到下图,对表头和时间:天进行编辑,得到下一个图:

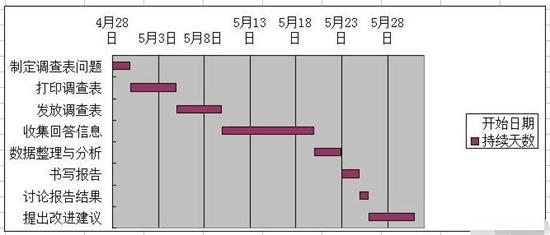

(5)修改X轴数据,右击选中X轴,选择“坐标轴格式”中的“数字”选项,选上面的日期,选中想要的格式,按“确定”,得到下图:

对图表进行整理、美化,右击图表,选择“图表选项中的“网格线”,勾”分类(X)轴”上的“主要网络线”;右击图表,选“图表区格式”上的“图案”,对上面的“边框”项勾“无”,确定后得到下图:

上文就是Excel制作完整甘特图的方法步骤,赶快试试看吧。
